2026 預售屋客變攻略:流程、時間、費用與建商常見限制一次看懂

透過本文您將瞭解…

  • 預售屋客變是什麼?
  • 2026 預售屋客變完整流程
  • 預售屋客變時間怎麼抓?
  • 哪些項目最值得客變?
  • 2026 預售屋客變費用怎麼算?
  • 建商常見客變限制:被拒絕不一定是不願意配合
  • 簽約與法規要注意什麼?客變文件也要能回到契約
  • 交屋驗收怎麼驗?
  • 預售屋客變最常見的十個失誤



目錄

買了預售屋才發現插座不夠、床頭壓到開關,交屋後拆掉重做,常常比客變時處理多花一倍心力。

預售屋客變,是建商在施工進度允許且符合法規、結構與整體工程管理的前提下,讓承購戶針對戶內格局、機電點位或部分建材提出設計變更,再以加減帳結算差額的作業。

客變真正的價值,不是把新屋提前「裝潢完」,而是把日後最難改、拆除成本最高、又會影響生活動線的基礎工程先做對。只要掌握時間、圖面、預算與簽認四件事,客變可以減少拆除浪費;反過來說,若只憑想像加插座、看到建商選項就升級,仍可能花了錢卻沒有解決問題。



預售屋客變是什麼?先分清楚權利、服務與工程邊界

「客變」是市場慣用語,不代表買方依法可以任意要求變更。能否辦理、能改到什麼程度、是否收費,以及逾期能否補件,通常取決於個別建案的買賣契約、客變手冊、建商與營造端排程;因此,同一家公司不同建案的規則也可能不同。

法律提供的是契約與消費權益的底線。例如,現行預售屋買賣定型化契約應記載及不得記載事項要求契約審閱期間至少五日,廣告宣傳品、建材設備表與房屋平面圖也屬契約的一部分。這讓買方有機會在簽約前核對原始交付內容,但並未因此產生「建商必須接受所有客變」的結論。

實際判斷時,可以把需求分成三層:第一層是原契約應交付的標準配備;第二層是建商開放的變更項目;第三層是交屋後由屋主另行裝修的項目。若把第三層硬塞進客變,不只容易被拒絕,也可能因規格尚未確定而在入住後重做。


分類

內容例子

決定依據

買方應取得的文件

原約定交付

隔間、門窗、衛浴、廚具、插座、建材品牌規格

買賣契約、廣告、建材設備表、核准圖說

契約附件、建材表、銷售圖說

建商開放客變

非結構隔間調整、插座移位、迴路增加、部分給排水調整、退料

客變辦法、工程進度、建商審核

客變圖、估價單、簽認單

通常交屋後施作

系統櫃、造型天花、特殊燈具、全室塗裝、智慧家庭整合

裝修需求、社區規約、室內裝修法規

設計圖、工程合約、許可文件

高風險或禁止變更

樑柱、承重牆、外牆、消防、公共管道、主要防水構造

建築法規、核准圖說、公共安全與保固

建商正式書面回覆


建商一定要提供客變嗎?

不一定。法律並未要求每一個預售建案都必須提供完整客變服務;是否提供及範圍多依契約與銷售承諾決定。簽約前若銷售人員說可以改,應要求把範圍、期限與計價方式寫進契約附件或正式文件,不要只留下口頭說法。


客變等於室內設計嗎?

不等於。客變主要處理建商施工階段的基礎配置,室內設計則還包含收納、材質、燈光、色彩、家具、空調及完整施工細節。好的順序是先用完整生活需求推導客變,再把交屋後工程接續下去

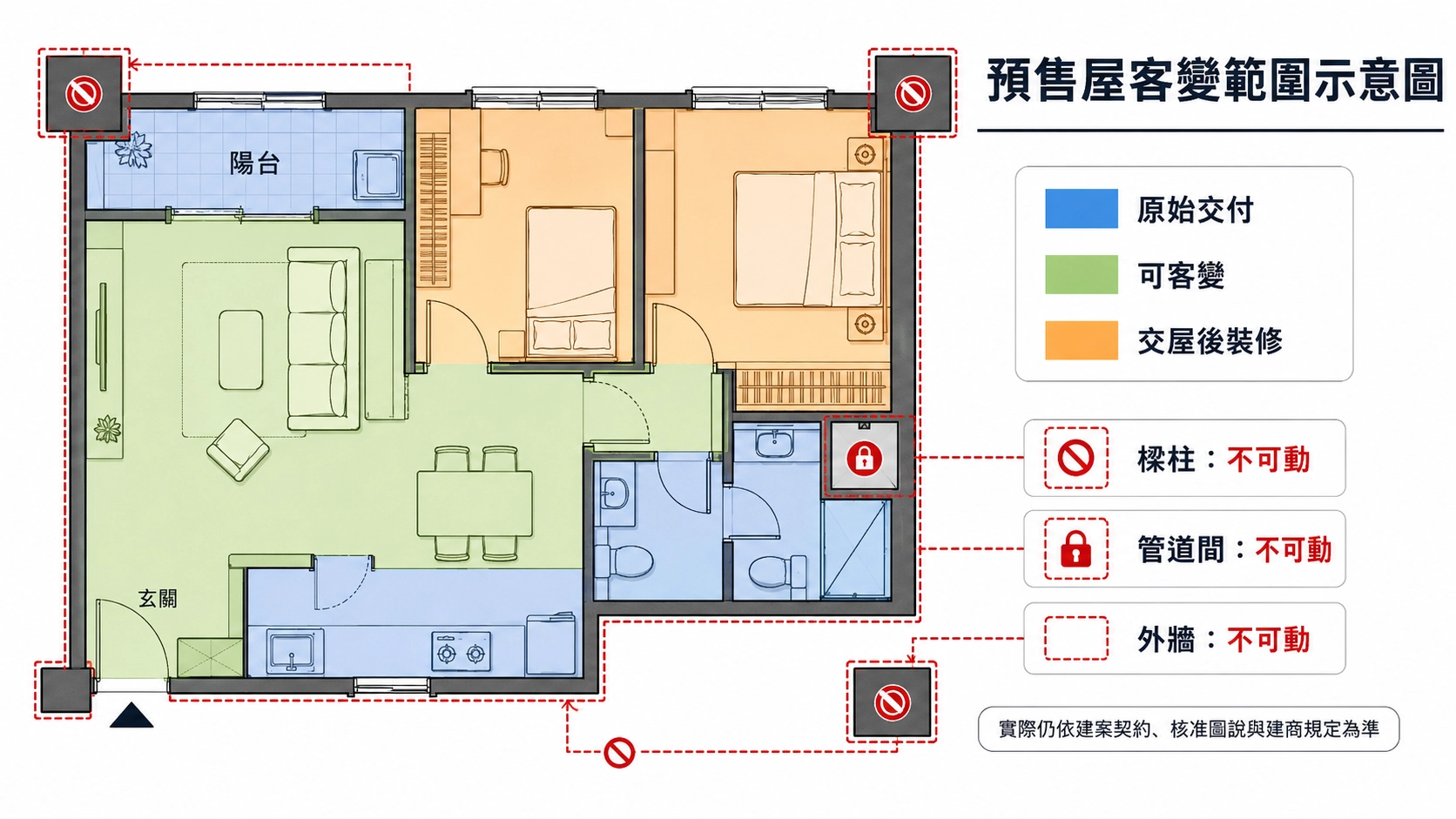

presale-home-customization-scope

(預售屋客變可修改與不可修改範圍示意圖)

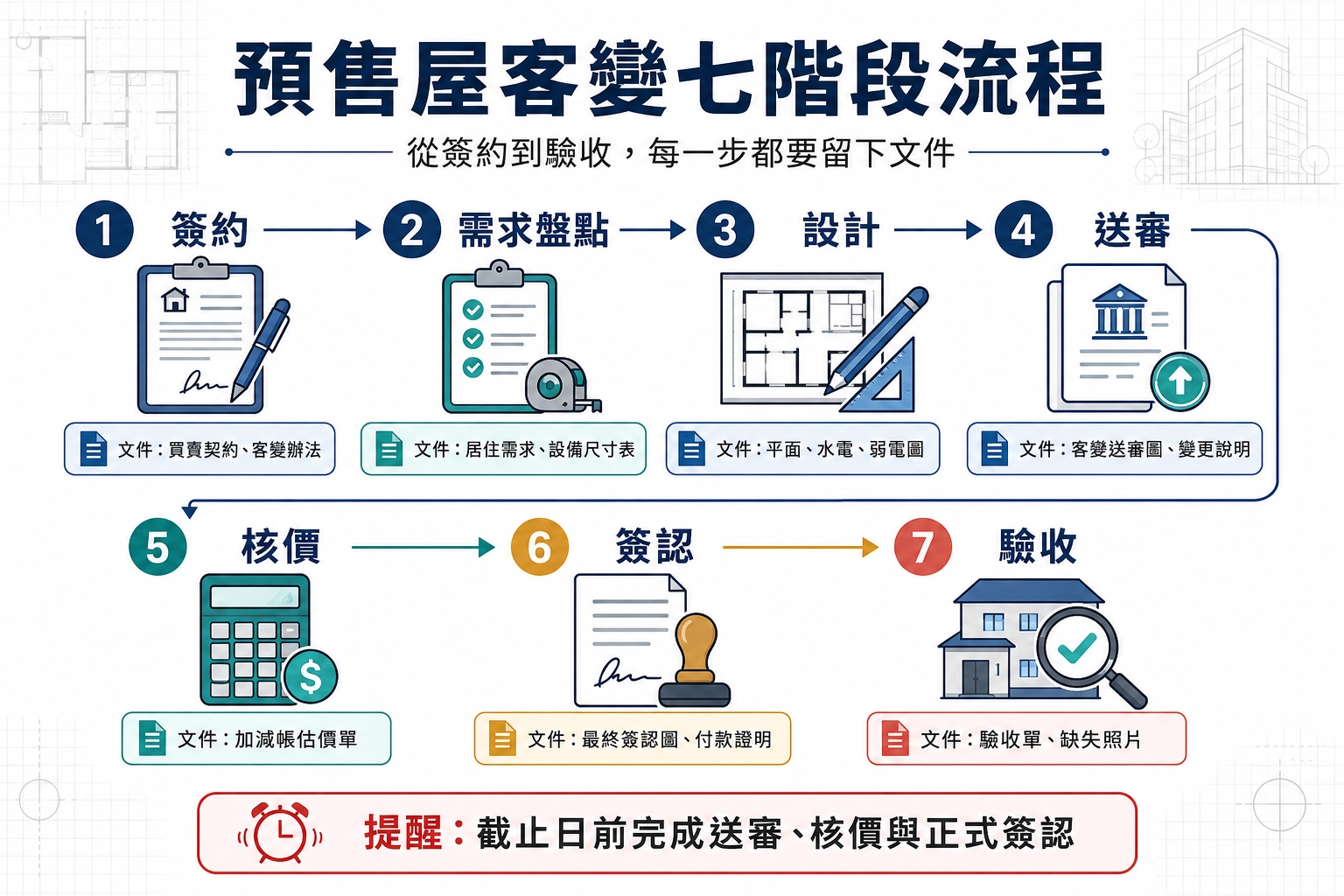

2026 預售屋客變完整流程:從簽約前確認到交屋驗收

客變失敗常不是設計能力不足,而是順序錯了。買方先挑建材、最後才想家具尺寸,容易發生插座被床頭板遮住、餐吊燈不在餐桌中心、冰箱門打不開等問題;正確流程應由家庭需求、家具設備、平面動線,逐步推到水電與材料。


第一步:簽約前讀完契約與客變辦法

利用至少五日的契約審閱期,把「可否客變」當成購屋條件檢查,而非簽約後才問。至少確認承辦窗口、通知方式、預計辦理月份、截止日、允許修改範圍、圖面格式、設計師能否陪同、變更次數、加減帳單價、退料比例、付款時間、逾期處理與簽認後能否再改。

同時保存廣告、樣品屋照片、建材設備表與原始平面圖。依定型化契約規範,廣告與建材設備資料具有契約意義;行政院消保處在 2026 年公布的查核結果,也再次指出建材品牌規格、驗收與交屋條款是常見違規項目。買方需要的是可對照的文件,而不是「到時候應該可以」的印象。


第二步:建立居住需求清單

先不要畫牆。列出入住人數、作息、是否在家工作、烹飪頻率、收納量、掃地機器人位置、寵物活動、長輩安全、未來育兒、家電尺寸與用電需求。需求若沒有量化,客變圖往往只是把牆移得更漂亮,卻沒有改善生活。

建議把需求分成「入住前一定要解決」「交屋後可補」「未來才可能發生」三類。前者優先分配預算,例如冷氣電源與排水、洗碗機水電、廚房專用迴路、床頭插座;未來需求則先保留彈性,不必一次把所有設備買齊。


第三步:取得可編輯或有尺寸的原始圖

向建商索取平面圖、客變底圖、樑柱位置、管道間、門窗尺寸、樓高、配電盤、給排水、弱電、消防設備與空調條件。建商若只提供銷售簡圖,設計者很難精確判斷;可先以現有圖面做概念方案,但最終點位仍須落在建商認可的底圖。

圖面版本必須管理。檔名可用「戶別-圖種-日期-版次」,例如 A3-08F-power-20260806-V3.pdf,每次修改都保留前版。當平面圖、水電圖、天花圖分別由不同人處理時,版本錯置是最常見且代價很高的行政失誤。


第四步:先定家具與動線,再做格局

床、衣櫃、沙發、餐桌、冰箱、洗衣機與主要收納櫃應先以真實尺寸放入平面圖。走道不只要「看起來能走」,還要考慮櫃門、房門、家電門片開啟,以及兩人交錯時是否衝突;若設備型號尚未決定,至少用最大可能尺寸預留。

格局客變優先檢查房間數是否合理、採光是否被高櫃阻斷、開門是否互撞、床位是否壓到窗或樑、餐廚動線是否順暢。不要為了多一間房,把每個空間都壓到只能放示意家具的程度。


第五步:完成水電、照明、弱電與空調條件

水電點位應跟著設備走,不是平均撒在牆上。每個插座都要知道服務哪個設備、安裝高度、電壓、是否需要專用迴路;網路、電視、門鈴、路由器、無線基地台與智慧家庭線路,也要在封牆前確認。

冷氣則需同時看室內機、室外機、冷媒管、排水、維修口與電源。只在圖上移動一個冷氣符號,卻沒有確認排水坡度和樑位,施工端可能無法執行,或最後以明管解決。


第六步:送審、核價、修正並正式簽認

送件內容至少應有平面配置圖、隔間尺寸圖、插座開關圖、照明迴路圖、弱電圖、給排水圖與變更說明。建商審查後可能因結構、消防、防水、管道、立面一致性或營造排程退回,應把每一項「可做、調整後可做、不可做」記在書面紀錄。

收到估價單不要只看總價。逐項核對數量、單位、單價、追加、退料、工資、管理費、稅金與付款條件,並確認「不施作」究竟是全額退、折價退,還是只退材料不退工。若估價單沒有對應圖號,日後很難判斷某筆費用對應哪個變更。


第七步:取得最終版文件並建立驗收表

正式簽認後,將核准圖、估價單、材料選定表、會議紀錄與付款證明存成同一資料夾。紙本應有雙方簽章或建商認可標記,電子檔則保留寄送日期與回覆,不要只存在通訊軟體的零散圖片中。

交屋前把客變項目轉成驗收清單:牆的位置量尺寸、插座逐一通電、網路點測試、給排水試水、開關控制對應燈點、退料區確認未誤裝。依現行定型化契約規範,驗收發現瑕疵應記載於驗收單並由賣方限期修繕,買方並有權在自備款部分保留房地總價百分之五作為交屋保留款,待修繕及複驗合格後支付。


階段

建議完成時間

核心任務

產出文件

最常見錯誤

簽約前

契約審閱期內

確認客變權利與限制

契約註記、客變辦法

相信口頭承諾

簽約後

1至2週

盤點生活與設備需求

需求清單、預算上限

先挑材料才想動線

初步設計

客變日前6至12週

家具、格局、機電整合

平面與設備尺寸表

家具用錯誤比例

圖面深化

客變日前3至6週

完成各圖種及碰撞檢查

客變送審圖

水電圖與平面圖不同版

建商審查

依建案排程

回覆疑義、核價修正

審查意見、估價單

只核總價不核數量

正式簽認

建商截止日前

鎖定施工版本

簽認圖、付款證明

簽完仍用舊圖溝通

交屋驗收

建商通知驗屋時

逐圖、逐點、逐材料驗收

驗收單、缺失照片

只看表面不測功能


2026-presale-customization-process

(2026預售屋客變流程與送件時間軸)

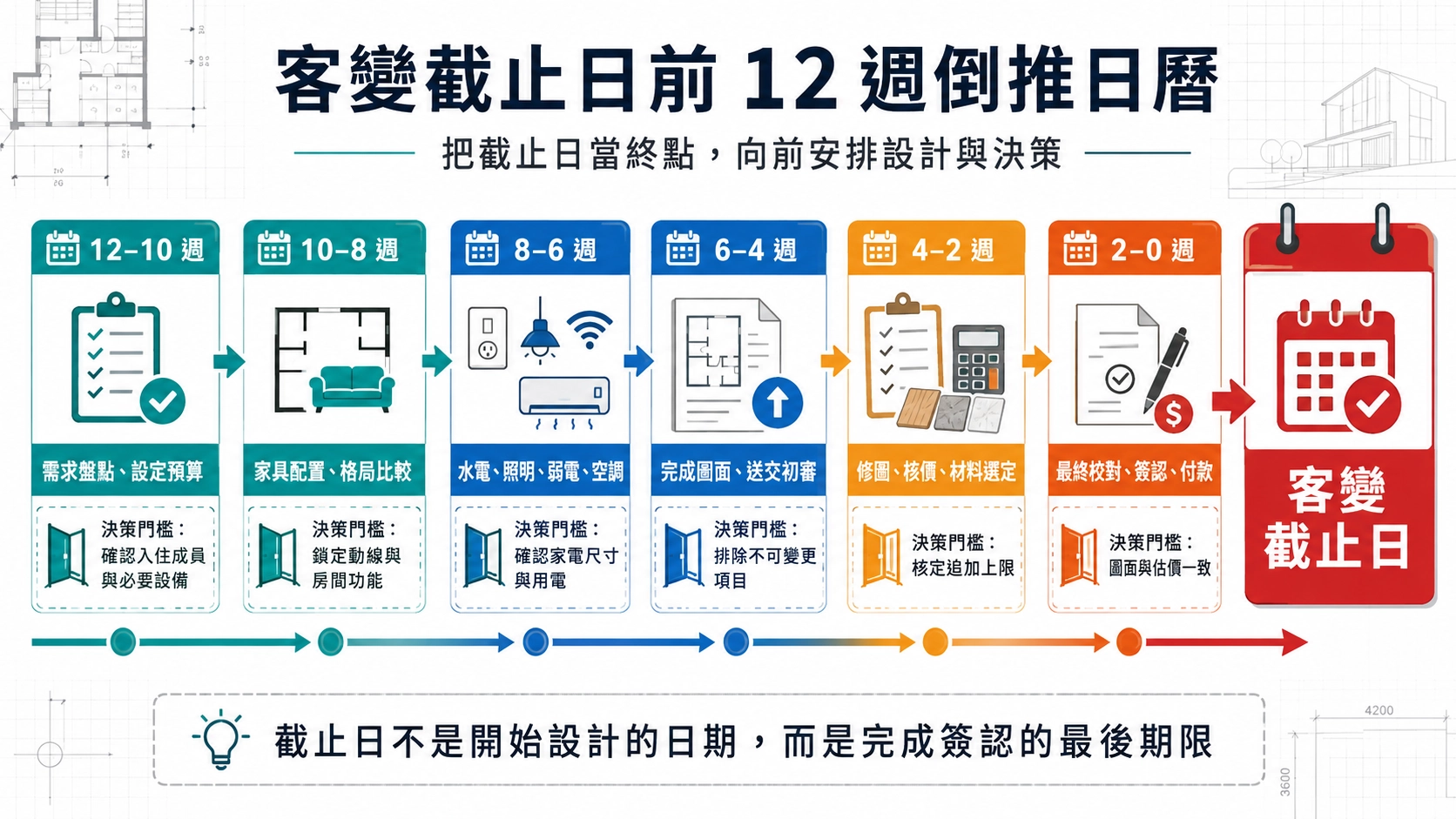

預售屋客變時間怎麼抓?最晚期限不是開始設計的日期

每棟、每樓層施工進度不同,建商可能分批通知客變,常見窗口會落在簽約後數月到結構與隔間工程進場前,但不存在全台統一的「簽約後幾個月」。樓層較低的戶別通常更早進入工序,不能拿同社區高樓層住戶的時程推估自己的截止日。

最安全的排程,是把建商截止日當作「所有圖面已審查、價格已確認並完成簽認」的終點,向前倒推至少六至十二週。坪數大、格局改動多、家庭成員意見複雜,或需要設計公司整合者,甚至應在收到通知前就開始需求盤點。


建商還沒通知,可以先設計嗎?

可以先做需求與平面概念,但正式圖面必須以建商發出的客變底圖、規則及截止日為準。提前規劃的目的,是避免通知到來後才從零開始;不是在資料不完整時直接定案。


錯過客變期限還能補救嗎?

有可能,但沒有保證。建商若尚未進料或施工,可能收取行政費後受理;若該樓層已封板、配管或排定工班,通常會拒絕。此時應比較「建商補辦費」與「交屋後拆改費」,並取得是否影響保固的書面說明。


為什麼低樓層常比高樓層更早截止?

工程多由下往上推進,低樓層會較早進入隔間與機電施作。建商為統一採購、放樣與工班排程,必須在施工前鎖定圖面,因此同一棟不同樓層可能有不同截止日期。


客變倒推排程範例

距離截止日

建議工作

決策門檻

12至10週

需求訪談、預算設定、丈量圖檢查

確認入住成員與必要設備

10至8週

家具配置、格局方案比較

鎖定主要動線與房間功能

8至6週

水電、照明、弱電、空調整合

確認家電尺寸與用電條件

6至4週

完成送審圖、與建商初審

排除不可變更項目

4至2週

修圖、核價、材料選定

核定追加上限與退料差額

2至0週

最終校對、簽認、付款

圖號、版次與估價逐項一致


presale-change-deadline-calendar

(預售屋客變截止日前十二週規劃表)



哪些項目最值得客變?先做交屋後難改的基礎工程

預算有限時,不需要什麼都改。判斷優先順序可用三個問題:交屋後修改是否需要拆除?是否牽涉隱蔽管線或多工種?現在不做,未來是否影響固定家具與主要設備?三題中有兩題回答「是」,通常值得優先納入客變。


格局與非結構隔間

格局變更能直接影響空間效率,但也最需要全局思考。常見做法包括合併小房、調整門位、修正畸零走道、放大公共區;建商通常不允許動樑柱、剪力牆、承重牆、外牆或影響避難與消防的配置。

拆掉樣品屋看似多餘的隔間之前,要先確認未來轉售、居住人數、空調分區、收納牆面與隱私。開放式格局不等於完全無牆,透過半高櫃、玻璃拉門或可逆隔間,往往比一次拆到底更有彈性。


插座、開關與專用迴路

插座是最常見、也最容易做錯的客變。真正要確認的不是數量,而是位置、高度、電壓、迴路與家具關係;高功率設備如烤箱、洗碗機、IH爐、烘衣機、瞬熱設備與部分冷氣,應依設備規格由專業人員判斷是否需要專用迴路。

在台灣住宅實務中,除濕機、掃地機器人、免治馬桶、電動曬衣架、網路設備與廚房小家電常被漏掉。尤其潮濕季節長,除濕設備使用頻繁;如果只在客廳和房間中央「平均放插座」,最後很容易靠延長線補救。


給排水與廚衛設備

洗碗機、淨水器、製冰冰箱、洗脫烘、拖布機與陽台水槽都可能需要給水、排水或電源。排水不像插座可以任意拉長,必須考慮管徑、坡度、存水彎、防臭、樓板與下層天花關係,因此應比櫃體造型更早確認。

浴室移位、馬桶大幅改位、濕區擴張通常限制較多,因為牽涉降板、防水、糞管與樓下空間。若建商允許小幅調整,也要問清楚防水層責任、保固範圍與試水程序。


照明與弱電

客變階段適合確認燈具出線、開關控制、雙切或多切、情境迴路、網路與影音管線。燈具本身未必要跟建商購買,但出線位置若錯,交屋後修正可能得開槽或做天花遮蔽。

路由器不應塞進完全封閉的弱電箱,無線基地台也需要電源與網路回程。坪數較大或隔間多的住宅,可先規劃有線網路節點,避免入住後只靠訊號延伸器勉強覆蓋。


建材退料與設備替換

退料不是把契約單價全額拿回來。建商採購可能包含大量議價、施工、運輸、耗損與管理,退料通常依建案公告標準計算;部分項目只允許「退而不換」,買方交屋後自行施作,避免建商承擔非標準材料的採購與保固。

內政部規範要求建商原則上依核准圖說及契約建材設備表施工,除經買方同意,不得任意用「同級品」更換;若有不可歸責於賣方的供應原因,替代品的價值、效用與品質不得低於原約定,或應補償價金。客變文件因此應清楚寫明是買方主動退換,還是建商因供應問題提出替代。


客變項目

優先度

交屋後修改代價

送審前必備資料

常見風險

非結構隔間、門位

拆牆、補地坪與天花、清運

家具配置、牆體尺寸

誤碰結構或消防限制

插座、開關、迴路

開槽、補漆、明管

設備瓦數、家具尺寸

高度錯、迴路不足

給排水

打除、防水、櫃體重做

設備規格、排水條件

坡度不足、漏水保固爭議

冷氣管線與排水

洗孔、包管、天花修補

機型、樑位、室外機位置

排水不良、維修困難

燈具出線與控制

中高

開槽或增做天花

家具中心線、照明情境

出線與桌床中心不合

網路、影音、弱電

中高

明線、訊號死角

網路設備與使用位置

只留弱電箱、無回程線

地板、磁磚、衛浴退料

拆除及廢棄物

退料價、銜接工法

退費低於預期、保固切割

櫃體與造型材料

多可交屋後施作

完整設計與材料樣本

太早定案限制未來彈性


presale-customization-design-meeting (1)

(預售屋客變設計師整合格局與水電圖的工作現場)



2026 預售屋客變費用怎麼算?看懂加帳、減帳與隱藏成本

客變沒有政府統一定價。相同的新增插座,不同建案可能因線路距離、迴路、牆體、工法、品牌與管理方式而有不同價格;因此,任何網路行情只能拿來做初期預算,正式決策仍以建商書面估價為準。

總預算應拆成六部分:前期設計、圖面製作、建商追加工程、退料減帳、行政或管理、交屋後銜接工程。最容易被忽略的是退料價差與銜接費:標配材料退掉只減少一小部分,但屋主另購材料還要加上施工、收邊、搬運與廢棄物處理。


2026 年台灣客變規劃預算區間

下表為住宅客變前期抓預算的模擬區間,不是公定價格,也不代表任何建商報價。都會區、小坪數但高複雜度、豪宅規格、特殊工法或急件,可能高於區間;實際依戶型、圖面數量、建商品牌單價與現場條件為準。

費用項目

2026年台灣規劃區間

計價邏輯

注意事項

客變諮詢或需求健檢

約新台幣3,000至15,000元

次數、時間或戶型

確認是否可抵後續設計費

客變設計與圖面

約新台幣20,000至80,000元以上

坪數、圖種、修改次數、複雜度

問清楚是否含與建商往返修圖

建商行政或圖面變更費

約0至20,000元以上

建案規則、變更次數

有些建案首版不收費,逾次另計

基礎水電追加

約新台幣10,000至100,000元以上

點位、迴路、距離與設備條件

專用迴路與特殊電壓不可只算點數

格局與門位調整

約新台幣0至100,000元以上

牆體增減、材料、收邊與工序

減少牆體不必然等額退費

給排水、廚衛調整

約新台幣10,000至150,000元以上

管徑、坡度、防水與設備

大幅移位常被拒絕,先審可行性

材料或設備升級

約新台幣10,000至數十萬元

品牌、規格、價差與工資

比較交屋後自行施作的總成本

交屋後銜接補作

約新台幣20,000至200,000元以上

退料範圍、基底與收邊

客變省下拆除,不代表免除裝修費

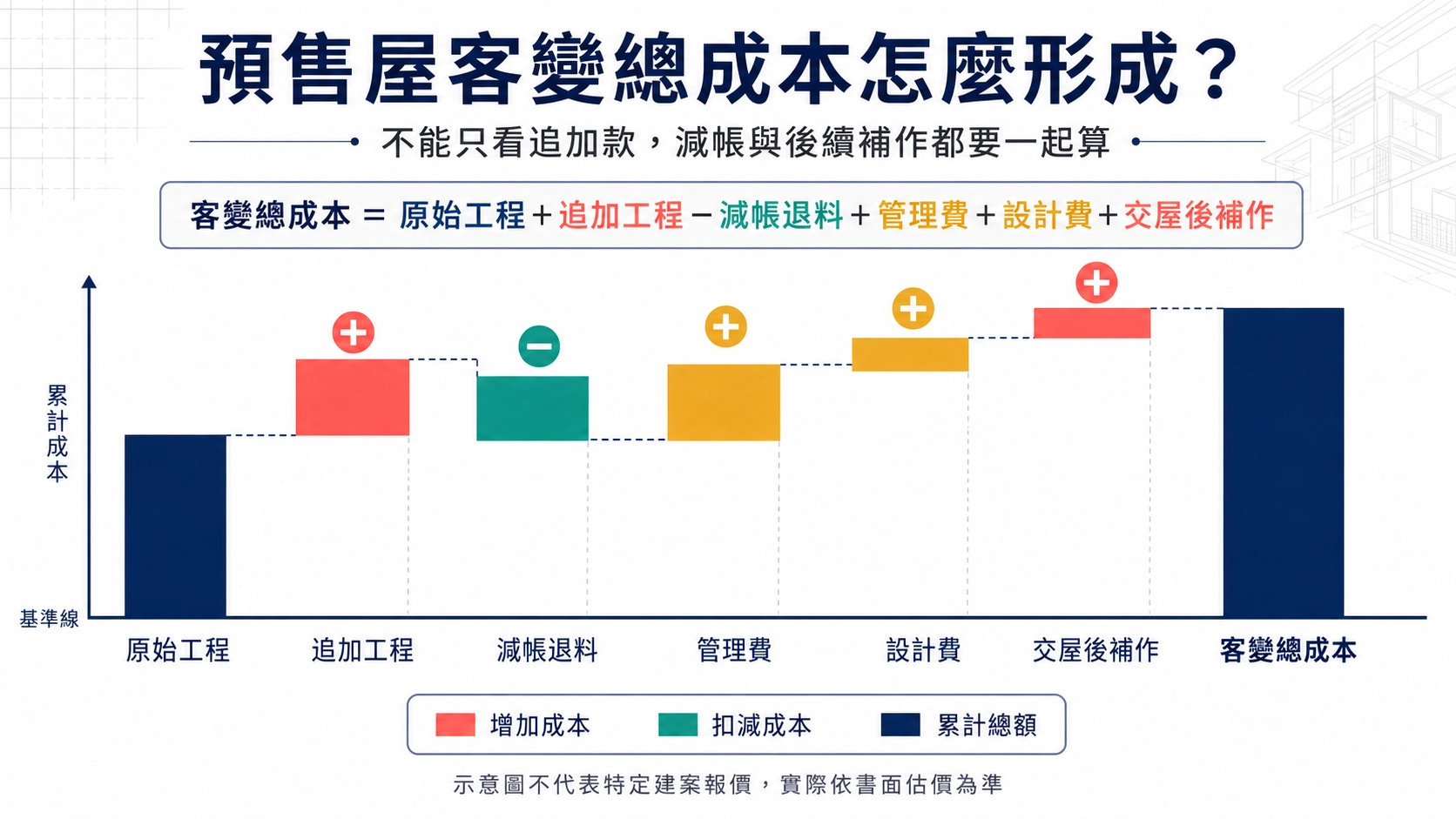

2026-presale-customization-cost


加減帳必問的十個問題

核價問題

為什麼重要

單價是否含工資、材料與稅金?

避免總價後續再加成

新增插座是新點位還是含新迴路?

兩者成本與安全意義不同

減少項目如何退費?

全額、比例、只退材料的結果差很多

退料後基底交付到哪一層?

影響交屋後整平、防水與貼材成本

是否收圖面或行政管理費?

小額多次修改可能累積

變更後材料由誰保固?

建商、供應商與屋主責任要切清楚

估價有效期限多久?

逾期可能重新計價或不受理

付款後取消能否退費?

進料後通常難取消

追加與減帳能否互抵?

影響實際付款現金流

圖面與估價單是否使用同一版次?

避免付A版費用卻施工B版


客變一定比交屋後裝修便宜嗎?

不一定。基礎管線、隔間拆改通常越早處理越能避免浪費;但建商升級品若選擇少、價差高,交屋後自行採購可能更符合需求。比較時應使用「完成同一成果的總成本」,不能只比材料牌價。


退料為什麼不是照市價全退?

因為契約標配的採購成本不等於零售價,且建商可能把工資、批量採購與管理拆分計算。是否合理仍要回到契約與客變辦法;簽認前應取得明確的退料品項、數量、金額與交付狀態。


客變設計費值得付嗎?

當需求涉及格局、廚房、空調、多迴路或大量固定家具時,專業整合通常能降低返工與碰撞風險。若只是少量插座移位,也可依建商圖面自行確認;重點不是一定要聘請設計師,而是圖面能否精確落地並由單一版本管理。


👀延伸閱讀:設計費怎麼算?一次搞懂設計師不說的報價邏輯

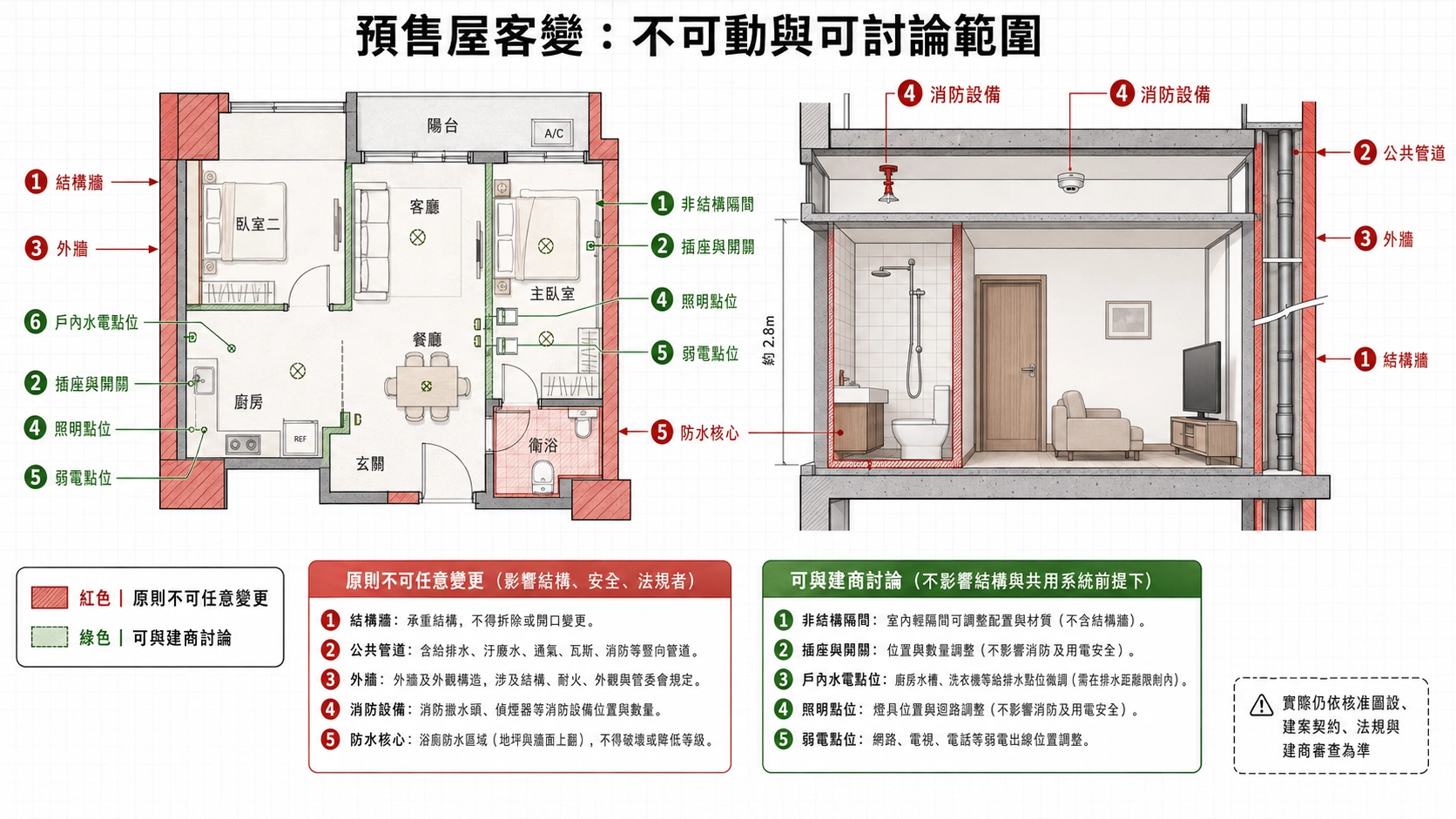

建商常見客變限制:被拒絕不一定是不願意配合

建商限制客變,通常同時考慮建造執照核准內容、結構安全、消防避難、外觀一致、公共管線、防水保固、材料採購與工班效率。有些要求從屋主角度看只是「移十公分」,但施工端可能跨越結構牆、管道間或影響樓下天花,不能只用平面距離判斷。


結構與外觀不能任意改

樑、柱、承重牆、剪力牆及樓板開孔涉及結構安全,通常禁止。外牆、窗戶大小與位置、陽台、欄杆及建築立面也牽涉核准圖說與社區外觀,不會因為位於自家範圍就能任意變更。


消防、避難與公共設備不能被遮蔽

灑水頭、偵煙器、消防管線、緊急設備與避難動線需要符合設計與檢查要求。若格局調整使消防設備位置失效,建商可能要求連動修改、增加費用或直接拒絕;固定櫃與天花設計也要保留檢修條件。


廚衛與防水區移動幅度有限

廚房、浴室、馬桶及地排受到給排水、污水立管、降板與防水範圍限制。乾區小幅移動水點與把整間浴室搬到臥室旁,工程性質完全不同。即使圖面畫得出來,也要確認建商是否願意承擔防水與保固責任。


建商品牌與非標準材料選擇有限

營造現場講求批次採購與一致工法,屋主自購材料可能涉及進場時間、檢驗、耗損、保管、遺失與工班不熟悉等問題,因此常見規則是只能從建商清單選擇,或只接受退料、不接受代裝。


變更次數與圖面格式受控

為避免錯版,建商可能限制一至兩次變更,要求使用指定圖例、比例、顏色或檔案格式,並以最終簽認後不得修改。這類行政限制看似僵化,卻與採購、放樣、估價和現場施工同步有關;買方應在送件前先完成家庭內部決策。


常見要求

通常結果

原因

可行替代方向

拆除樑柱或結構牆

禁止

結構安全

改家具配置、門位或非結構牆

變更外窗、陽台或外牆

禁止

立面、法規與公共性

以室內遮光、收納或玻璃配置改善

大幅移動馬桶與浴室

多數限制

糞管、降板、防水

保留濕區核心,小幅調整設備

移動管道間、總立管

禁止

公共管線

調整櫃體與設備方向

自購磁磚請建商代貼

多數不受理

採購、耗損、工法與保固

原配保留或退料後自行施作

更換大門或變更門外觀

多數禁止

防火、逃生與公共外觀

保留門體,交屋後在規約內改善內側

大量新增高功率設備

個案審查

契約容量與配電安全

先做負載檢討、調整設備規格

簽認後再次改圖

多數拒絕或收費

已進料、放樣、施工

立即比較補辦與交屋後修改成本


developer-change-restrictions

建商預售屋客變限制與法規安全範圍


可以把三房改成兩房嗎?

若只涉及非結構隔間,常有機會,但仍須通過建商審查。應同步確認消防設備、空調分區、開關迴路、地坪銜接與未來恢復彈性,不能只在平面圖上刪一條牆線。


可以移馬桶或把浴室放大嗎?

小幅調整可能有機會,大幅跨區移動通常受限。馬桶需要考慮糞管位置與排水條件,浴室放大則牽涉防水範圍、門檻與地坪高差,必須以建商正式審查為準。


可以自己買磁磚、衛浴請建商安裝嗎?

多數建案不接受,或只接受指定品牌與規格。原因包括進場排程、破損耗損、數量責任、施工熟悉度與保固切割;若要自選,常見做法是退料後於交屋後另行施作。

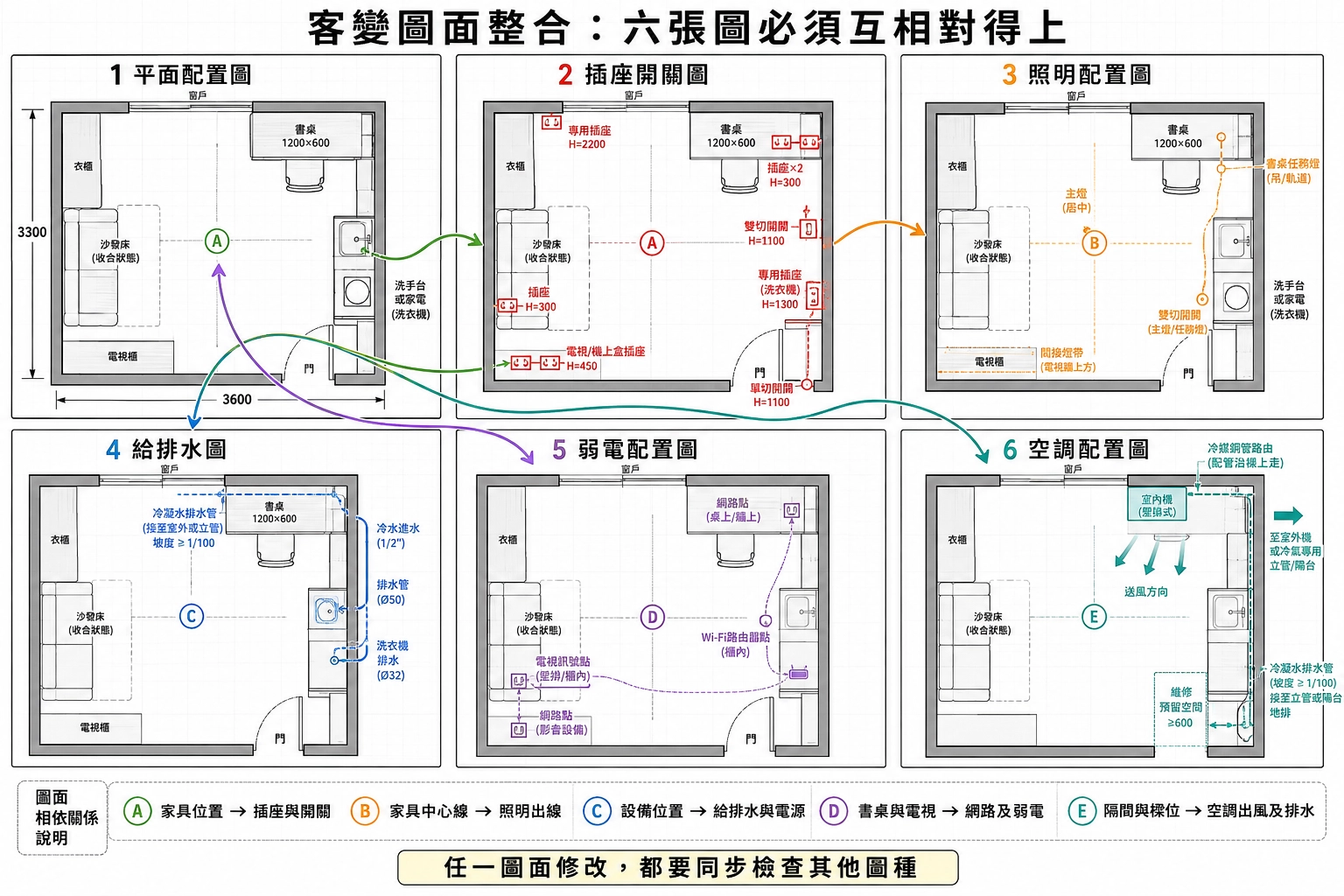

客變圖怎麼看?六張圖交叉檢查才不會各做各的

平面配置圖只是起點。真正影響施工的資訊分散在隔間、水電、弱電、給排水、照明與空調圖中;任一圖面更新後,都要回頭檢查其他圖種。若平面圖把床移到另一面牆,插座、雙切開關、閱讀燈與冷氣出風方向可能全部要跟著調整。


圖面

必看內容

與哪張圖交叉檢查

平面配置圖

家具尺寸、走道、門片開啟、空間功能

所有圖種

隔間尺寸圖

牆厚、定位尺寸、門位、樑柱關係

平面、空調、消防

插座開關圖

點位、高度、電壓、迴路、控制關係

家具、立面、設備表

照明圖

出線中心、燈具類型、情境分路

天花、家具、開關圖

給排水圖

冷熱水、排水、管徑、坡度、設備

廚具、衛浴、地坪

弱電與網路圖

網路、電視、路由器、對講與設備電源

櫃體、插座、天花

空調圖

室內外機、冷媒、排水、電源、維修

樑位、天花、隔間


customization-drawing-coordination


圖說文字也要一致。常見衝突是圖上畫了新增插座,但備註仍寫原數量;或平面配置已移動洗衣機,給排水圖卻沿用舊位置。簽認前可逐空間從門口順時針檢查:看到家具,就追查電源、照明、網路、給排水、空調與檢修是否齊全。


👀延伸閱讀:搞懂室內設計圖!平面圖、立面圖、剖面圖:讓你看懂設計師在畫什麼


只有建商平面圖,可以自己畫客變嗎?

少量、單純的點位調整可能可以,但仍要依建商指定格式送件。涉及多圖種或格局變更時,應由熟悉圖面整合的人協助,因為施工端需要明確尺寸、標高與迴路資訊,不是只有漂亮配置圖。


客變圖簽名後發現錯誤怎麼辦?

立刻以書面聯絡建商,確認是否尚未採購或施工,並要求回覆可否撤回、費用與新版本編號。不要只傳一張手繪照片請現場「順便改」,否則正式圖與施工指令不一致,責任難釐清。

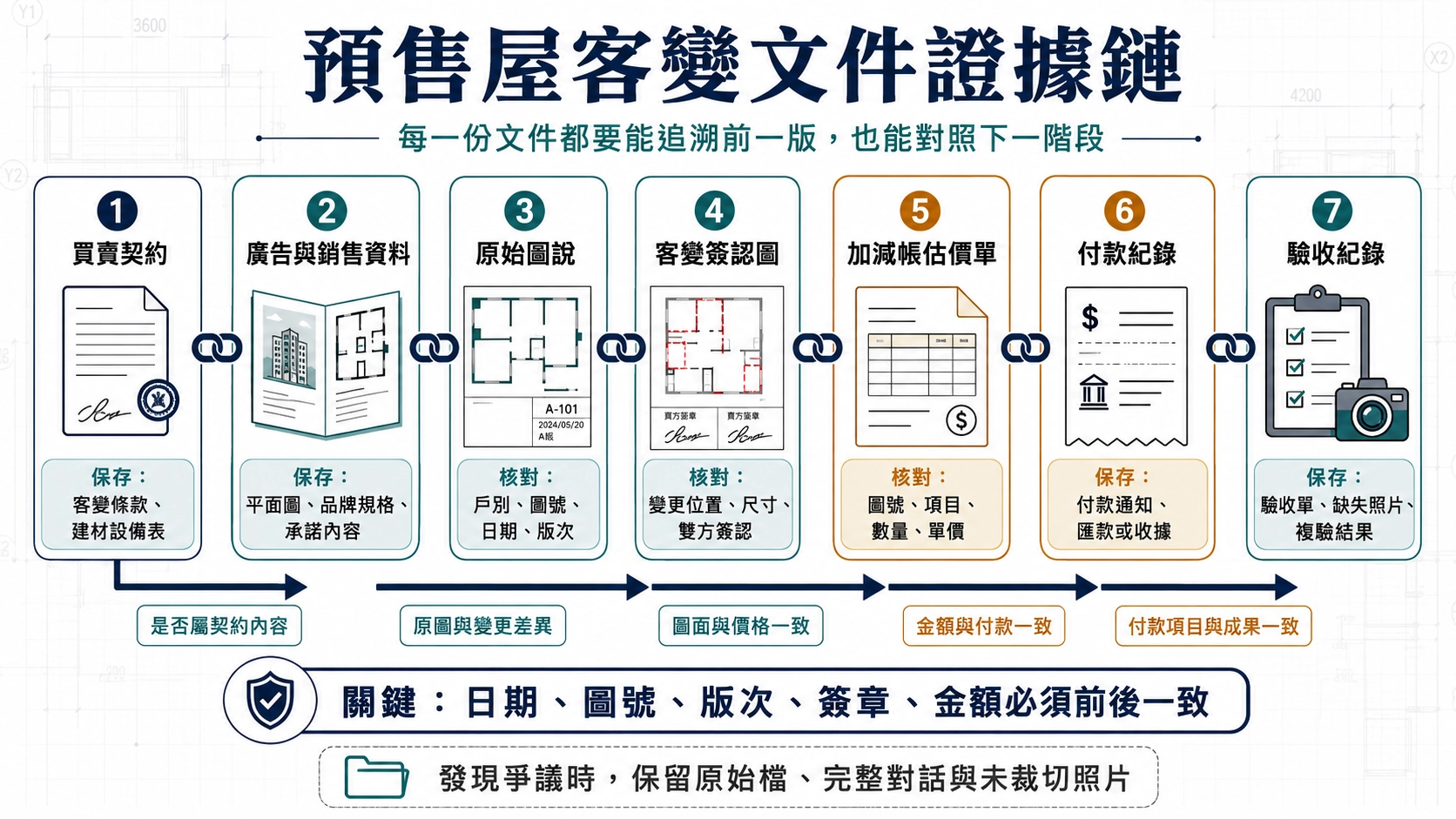

簽約與法規要注意什麼?客變文件也要能回到契約

客變不能脫離原買賣契約存在。簽約前應核對建造執照、房屋平面圖、建材設備表、履約擔保與客變承諾;簽約後的每次變更,則要確認是否成為契約附件,並由有權代表建商的人員或正式流程確認。

依現行定型化契約規範,契約審閱期間至少五日;建材設備應依核准工程圖樣、說明書及契約附件施工;驗收發現瑕疵時,應記錄並限期修繕。2026 年行政院消保處公布的預售屋契約查核,也點出部分建案曾在驗收、交屋保留款、通知交屋期限及建材替換上出現不符規定的情形,說明買方不能只看客變圖,也要保留原契約權利。

交屋後若進行涉及固定天花板、內部牆面、高度超過一點二公尺固定隔屏或分間牆變更等法規所稱室內裝修行為,是否須申請審核,仍要依建築物用途、規模與所在地主管機關認定。建築物室內裝修管理辦法規範特定建築物室內裝修應先審核圖說、取得許可後施工,完工後再申請竣工查驗;集合住宅個案不能只憑「在自己家裡施工」就推定完全免申請。

若發生契約或客變爭議,可先整理契約、廣告、建材表、圖說、估價、付款、對話與照片,向建商正式申訴;未能解決時,可利用行政院消費者保護會的線上申訴調解系統或向地方政府消保官、地政及建管單位諮詢。涉及高額損失、結構或重大契約責任時,宜另請建築師、技師或律師依個案判斷。


presale-contract-evidence-chain

預售屋客變契約與爭議證據保存清單


銷售人員說可以客變,但契約沒寫,算數嗎?

風險很高。廣告與正式銷售資料可能構成契約內容,但零散口頭承諾不易證明具體範圍;應在簽約前要求建商以契約附件、客變辦法或正式書面確認。


客變後會影響建商保固嗎?

可能影響特定變更範圍,但不能用一句「客變後全部不保固」草率處理。應在簽認前確認原工程、建商施作的變更工程、屋主自購材料及交屋後另作工程各自由誰負責,並要求書面列明保固界線。


客變爭議要準備哪些證據?

至少準備買賣契約、廣告與建材表、客變辦法、所有版次圖說、估價單、簽認單、付款紀錄、電子郵件或訊息、施工與驗屋照片。爭點若是尺寸或功能,再補上量測紀錄與專業檢測資料。



交屋驗收怎麼驗?把每一筆客變費用變成可測試項目

客變驗收不能只問「有沒有做」,還要檢查位置、尺寸、數量、規格與功能是否一致。牆面移位要量定位尺寸;插座要核對高度並通電;開關要確認控制邏輯;網路點要測通;給排水要試水、觀察排水速度與滲漏;材料則核對品牌、型號、顏色與數量。

驗屋前可把估價單每一列轉成一個驗收編號,標到圖面上。現場發現問題時,照片同時拍到缺失近照、空間全景與量尺,驗收單寫明位置、應有狀態、實際狀態與改善期限;只寫「插座有問題」通常不足以讓施工端快速處理。


驗收類別

檢查方法

合格依據

紀錄方式

格局尺寸

雷射測距、捲尺量牆與門位

最終簽認圖及允收標準

圖面編號+尺寸照片

插座電源

插座測試器、設備試插

數量、位置、電壓、接線正常

點位編號+測試結果

開關照明

逐一操作、確認雙切與分路

控制關係符合圖說

錄影或點位表

弱電網路

網路測線、訊號確認

線路連通、位置正確

埠號與測試照片

給排水

放水、蓄水、排水與滲漏觀察

無漏水、排水順暢

前後時間與影片

材料設備

核對品牌、型號、色號、數量

材料選定表與契約

銘牌、包裝、全景照

退料區域

確認未誤裝及基底狀態

退料清單與交付約定

區域照片+清單勾稽


presale-customization-inspection (1)


驗屋發現客變做錯,可以拒絕交屋嗎?

應先把錯誤與其他瑕疵完整記入驗收單,要求建商限期改善,並依契約與瑕疵程度處理。現行規範提供房地總價百分之五交屋保留款機制,但是否達到拒絕受領或其他法律效果,仍須看缺失嚴重度與個案契約,不宜自行停付所有款項。


客變少做一個插座,只退錢就可以嗎?

不一定。若該點位攸關既定設備使用,單純退款未必能填補交屋後開槽、修補與延誤成本。先要求依圖改善;若因工程階段確實無法補作,再就替代方案、價差及衍生費用書面協議。

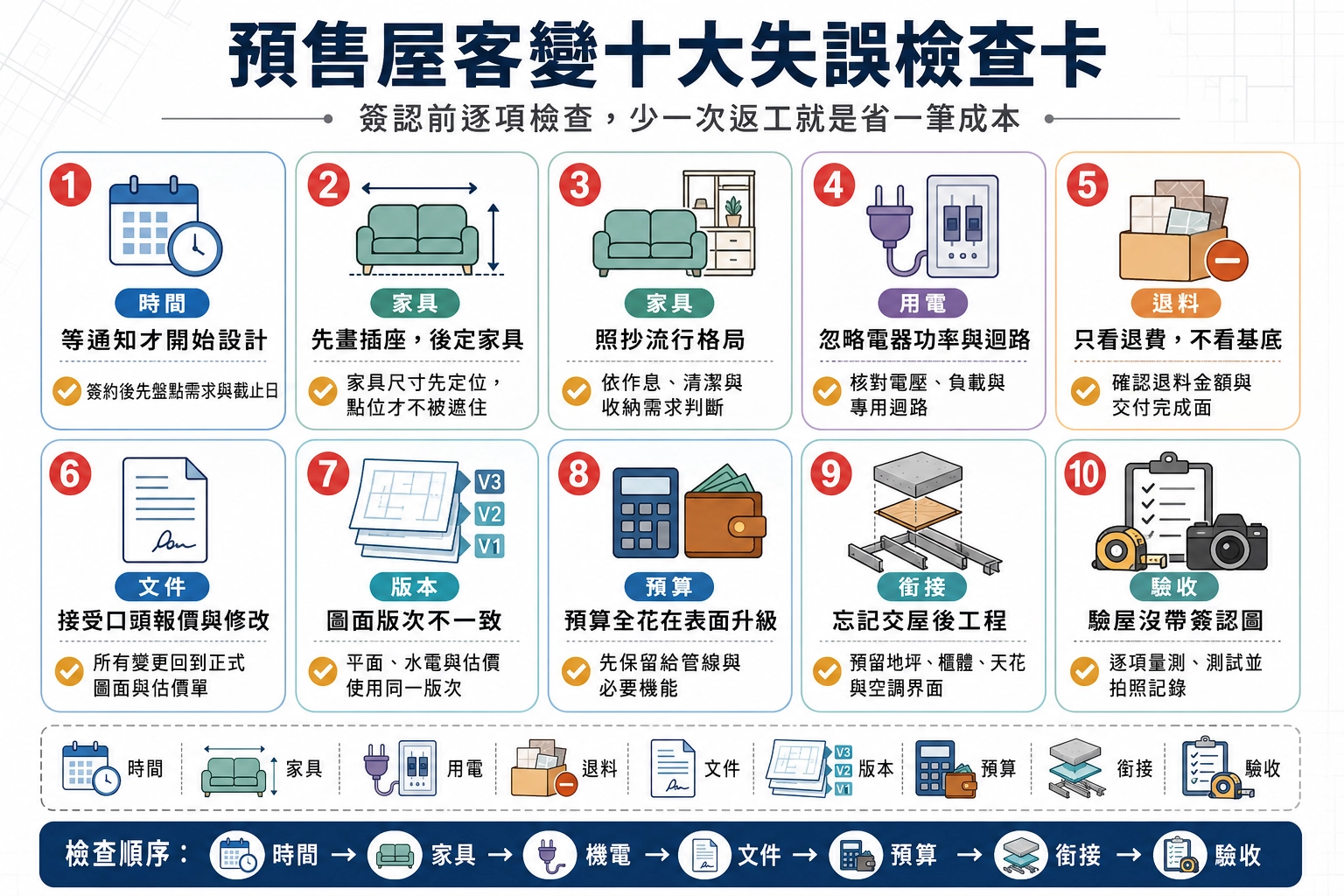

預售屋客變最常見的十個失誤

失誤一:等建商通知才找設計師

通知到截止可能只有數週,需求、格局、水電與核價同時壓縮,家庭成員也容易在最後一刻反覆。簽約後即可開始需求盤點,收到正式底圖後再校正。


失誤二:只畫插座,不先定家具

插座高度和位置都依家具與設備而定。床頭板、活動桌、掃地機器人基地、電視櫃與冰箱門片若未放入真實尺寸,點位再多也可能被遮住。


失誤三:把現在流行當成自己需要

中島、無主燈、開放廚房與智慧家庭都有使用條件。應從作息、清潔、烹飪、維護與預算判斷,不要只複製樣品屋畫面。


失誤四:忽略電器規格與總負載

新增一個插座不代表可以安全使用高功率設備。設備電壓、功率、專用迴路、契約容量與配電盤空間都應由專業人員確認。


失誤五:只看加帳,不看減帳交付狀態

退磁磚後是裸露結構、整平層,還是已有防水與打底,會直接影響交屋後成本。金額與交付界面必須一起確認。


失誤六:接受口頭報價與口頭修改

工程交接經過業務、客變窗口、估價、工務與分包商,口頭資訊很容易失真。所有變更都應回到正式圖面與估價簽認。


失誤七:不同圖面版本不一致

平面圖改到第五版,水電圖仍停在第三版,現場就可能依錯誤資料施工。每次送件應列出完整圖單與共同版次日期。


失誤八:把預算全花在看得見的升級

漂亮磁磚容易吸引注意,但錯誤的排水、迴路與冷氣管線才最難補救。預算應先保留給隱蔽工程與必要機能。


失誤九:忘記交屋後裝修的銜接

客變不是終點。地坪厚度、櫃體尺寸、天花高度、冷氣檢修與燈具安裝,都要能和後續設計接上,否則仍會拆改。


失誤十:驗屋只看建商標準配備

客變是屋主額外簽認與付款的工程,更應逐項驗收。若沒有把簽認圖帶到現場,細小點位偏差最容易漏掉。


presale-customization-mistakes

預售屋客變常見錯誤與避雷檢查清單


👀延伸閱讀:裝潢施工常見錯誤有哪些?設計師教你避開 5 大裝潢災難



客變前一頁式檢查清單

類別

簽認前確認事項

契約

已閱讀客變條款、期限、次數、逾期與保固界線

原始資料

已取得建材表、底圖、樑柱、管道、樓高與機電條件

生活需求

入住成員、作息、收納、家電與未來變化已盤點

家具設備

品牌未定也已用合理最大尺寸預留

格局

動線、採光、門片、走道、空調與轉售彈性已檢查

水電

每個點位有用途、高度、電壓與迴路依據

給排水

設備位置、管徑、坡度、防水與維修條件已確認

弱電空調

網路回程、基地台、冷媒、排水與檢修均已整合

核價

追加、減帳、工資、管理、稅金與交付狀態逐項核對

文件

圖面、估價與材料表同版,雙方已正式簽認

驗收

每筆客變已轉成可量測、可測試的驗收項目







找到好的室內設計的價值

  • OD 專業服務遠不止於美學

看到這裡,你或許會覺得室內設計公司挑選過程如此繁瑣複雜,甚至有些令人卻步。

的確,尋找一個值得信任的合作夥伴需要投入時間和精力。

然而實際上,找到一位真正優秀的室內設計師所能帶來的價值,遠遠超過你付出的時間與金錢成本。



OD Studio 設計師日常
OD Studio 設計師日常

OD Studio 的室內設計不僅僅是將你的家變漂亮,更是一個專業的整合者、問題解決者和預算管理者。

我們能:

  • 提供專業的空間規劃與建議:根據你的生活習慣、家庭成員、未來需求,提供最適切的空間配置建議,最大化空間的使用效率與舒適度。
  • 為你量身打造獨特的風格:深入了解你的喜好與個性,創造出專屬於你的、獨一無二的居家風格,而不僅僅是複製雜誌上的圖片。
  • 控制裝潢預算規劃:根據你的預算,提供合理的設計方案與材料建議,並在過程中協助你掌握費用支出,避免不必要的浪費或超支,同時也能有效管理室內設計費用與工程款。
  • 提供專業的材料與工法知識:他們熟悉各種建材、五金、設備的特性、優缺點及市場行情,能為你推薦最適合且品質可靠的選擇,並確保工法正確,提升裝潢的耐用性與安全性。
  • 擔任你與工班之間的橋樑:設計師通常具備與工班溝通協調的專業能力,能將設計圖說精確地傳達給工班,並在施工過程中解決現場問題,確保施工品質。
  • 節省你的時間與精力:裝潢是耗時耗力的過程,好的設計師能為你分擔大部分的協調、監工與採購工作,讓你無需事必躬親,可以專心於自己的生活與工作。
  • 避免不必要的錯誤與損失:憑藉其專業知識與經驗,設計師能預見並避免許多潛在的設計或施工問題,讓你避開裝潢陷阱,省去未來可能產生的高額修繕費用。
  • 提升房屋的價值:精心設計與施工的房屋,不僅能提升居住品質,在未來有轉售或出租需求時,也能顯著增加房屋的價值。



因此,將室內設計公司挑選視為一項重要的投資,而非僅僅是裝潢過程中的一項支出。

花時間找到一位真正值得信賴、與你契合的室內設計師,將是你打造夢想家最明智的決定。

學會如何選設計公司,遠離黑心設計公司的困擾,你的裝潢之路才能走得更踏實、更安心。



聯絡OD Studio

Instagram

Facebook

YouTube

Google Maps

Linkedin





預售屋客變常見問題 FAQ

預售屋客變要在簽約前還是簽約後談?

簽約前先談權利、範圍、期限與計價,簽約後再依正式圖面執行設計。若客變是購屋的重要條件,務必在簽約前取得書面承諾。


客變通常可以改幾次?

依建案規定,常見為集中一次送審,部分建案允許一至兩次修正。不要把允許修改次數理解成可以無限次討論,超過次數可能收費或拒絕。


客變需要找室內設計師嗎?

法律上通常沒有「辦客變一定要聘設計師」的通則,但複雜格局、機電、廚房與空調整合,專業圖面能降低錯誤。委託前確認服務是否包含建商會議、修圖、核價與交屋複核。


客變可以完全不要隔間嗎?

要看結構、消防、設備與建商規則。即使非結構牆可減少,也要保留必要的消防設備效能、空調分區及日後生活隱私。


客變可以增加插座但不增加迴路嗎?

可以增加一般點位的可能性,但是否需新迴路要看設備功率、原迴路負載與配電設計。高功率設備不能只靠多一個插座解決。


建商不准客變,交屋後就一定可以改嗎?

不一定。交屋後仍受結構安全、建築法規、公寓大廈規約、室內裝修審核與施工管理限制;建商不受理可能正是因為該項依法或技術上不宜變更。


客變追加款什麼時候付?

依建案約定,常見在簽認後一定期限內支付,或與特定工程款一併結算。付款前應確認估價單、最終圖版與付款通知三者一致。


退掉廚具或衛浴設備會不會影響貸款或房價?

一般客變退料主要影響交付內容與加減帳,不等於房地總價直接按零售價下降。若退料金額、契約總價或貸款條件有連動,應向建商、銀行與地政士確認個案文件。


客變後房屋面積會改變嗎?

戶內非結構隔間調整通常不改變產權登記的專有部分總面積,但可能改變空間使用。涉及外牆、陽台或登記範圍的變更通常不會被一般客變接受。


客變可以改瓦斯、IH爐或廚房形式嗎?

需看建案是否有瓦斯條件、排煙、電力容量、消防與建商選項。改用IH爐可能需要較高功率迴路;開放廚房也要考慮油煙、消防與生活習慣。


客變可以取消建商冷氣或改吊隱式冷氣嗎?

若標配包含冷氣,要先確認退料規則;吊隱式系統則要檢查樑下高度、排水、回風、維修口與室外機條件。許多建案只預留分離式冷氣條件,不一定接受系統變更。


沒有拿到完整尺寸圖怎麼辦?

先向建商正式索取客變底圖與必要尺寸,概念設計可以進行,但不要在尺寸不確定時製作最終櫃體或點位。所有假設應列成待確認清單。


建商把原建材換成同級品,可以不同意嗎?

原則上,建商不得未經買方同意任意以同級品替換;若有不可歸責於建商的供應原因,替代品的價值、效用與品質不得低於原約定,或應補償價金。收到替代通知時應要求提出原因、規格比較與書面方案。


客變完成後,交屋前可以進場看施工嗎?

依建案工地安全與管理規則,不一定允許住戶自行進場。可詢問是否安排客變複核、工程說明或指定日期會勘,未獲許可不要擅自進入工地。


客變估價太高,可以取消部分項目嗎?

在最終簽認與進料前通常較有調整空間,簽認或付款後則依建案取消規定處理。收到估價後應立即按「必要、可延後、純升級」排序,先保留難以在交屋後修改的項目。


客變做錯,責任算設計師還是建商?

要看錯誤發生在哪個環節:設計圖錯、建商轉圖錯、施工未依核准圖,責任可能不同。完整保存各版圖面、送審紀錄、建商回覆與最終簽認文件,才有辦法釐清。


預售屋換約或轉售後,原客變內容會保留嗎?

應先確認契約移轉是否符合法令與建案程序,再向建商確認客變文件、追加款、退料與保固如何隨契約承受。不可只由前後手私下約定而未通知建商。


客變前最重要的一張表是什麼?

是「設備與家具尺寸表」。它把冰箱、洗衣機、床、餐桌、電視、廚房電器、冷氣與收納尺寸集中管理,能直接推導插座、給排水、走道與開門空間。


2026 年辦客變有新的全國統一收費標準嗎?

沒有查得全國統一的客變收費標準。費用仍以個別契約、建案辦法與書面估價為準;本文區間只供前期抓預算,不可當成要求建商照價施作的依據。


客變文件要保存多久?

至少保存到交屋、缺失修繕及保固爭議處理完成,重要契約與最終圖說建議長期保存。未來維修、鑽孔、改裝或出售時,管線與變更紀錄仍有價值。

關於作者:JamXu 的空間與材質美學

多家具名建案特約空間評論員、極簡與自然材質愛好者,現為 Facebook 數位創作者。JamXu 發跡於五金建材與家具批發聚落,從小穿梭於木料、石材與建築原物料之間,對材料供應鏈與施工品質的微小變化具有極高的敏銳度。


靈感泉源與居家生活美學

以歷史悠久的民生社區與青田街建築群為靈感發源地,JamXu 長期與頂尖工匠、系統廠商共同推廣「機能與詩意並存」的居家生活美學。曾憑藉專業直覺,一眼識破不當甲醛殘留與產地標示不明的廉價板材,並能迅速辨識建材來源品質。


專業分析與理想住居的追求

透過深入淺出的專業分析,JamXu 致力於協助讀者了解材料工法、動線規劃與後續養護要點。在追求視覺美感之餘,更致力於為居住者打造兼顧健康環保與生活質感的理想住居。

JamXu 的頭像

作者:JamXu

多家知名建案特約空間評論員、極簡與自然材質愛好者,現為 Facebook 數位創作者,發跡於五金建材與家具批發聚落。從小穿梭於木料、石材與建築原物料之間,對材料供應鏈與施工品質的微小變化具有極高的敏銳度。 視歷史悠久的民生社區與青田街建築群為靈感發源地,長期與頂尖工匠、系統廠商共同推廣**「機能與詩意並存」**的居家生活美學。曾憑藉專業直覺,一眼識破不當甲醛殘留與產地標示不明的廉價板材;能迅速辨識建材來源品質,並以深入淺出的專業分析,協助讀者了解材料工法、動線規劃與後續養護要點。在追求視覺美感之餘,更致力於為居住者打造兼顧健康環保與生活質感的理想住居。
